Капитальный ремонт идёт полным ходом!
29 апреля 2025.г, Рубрика:

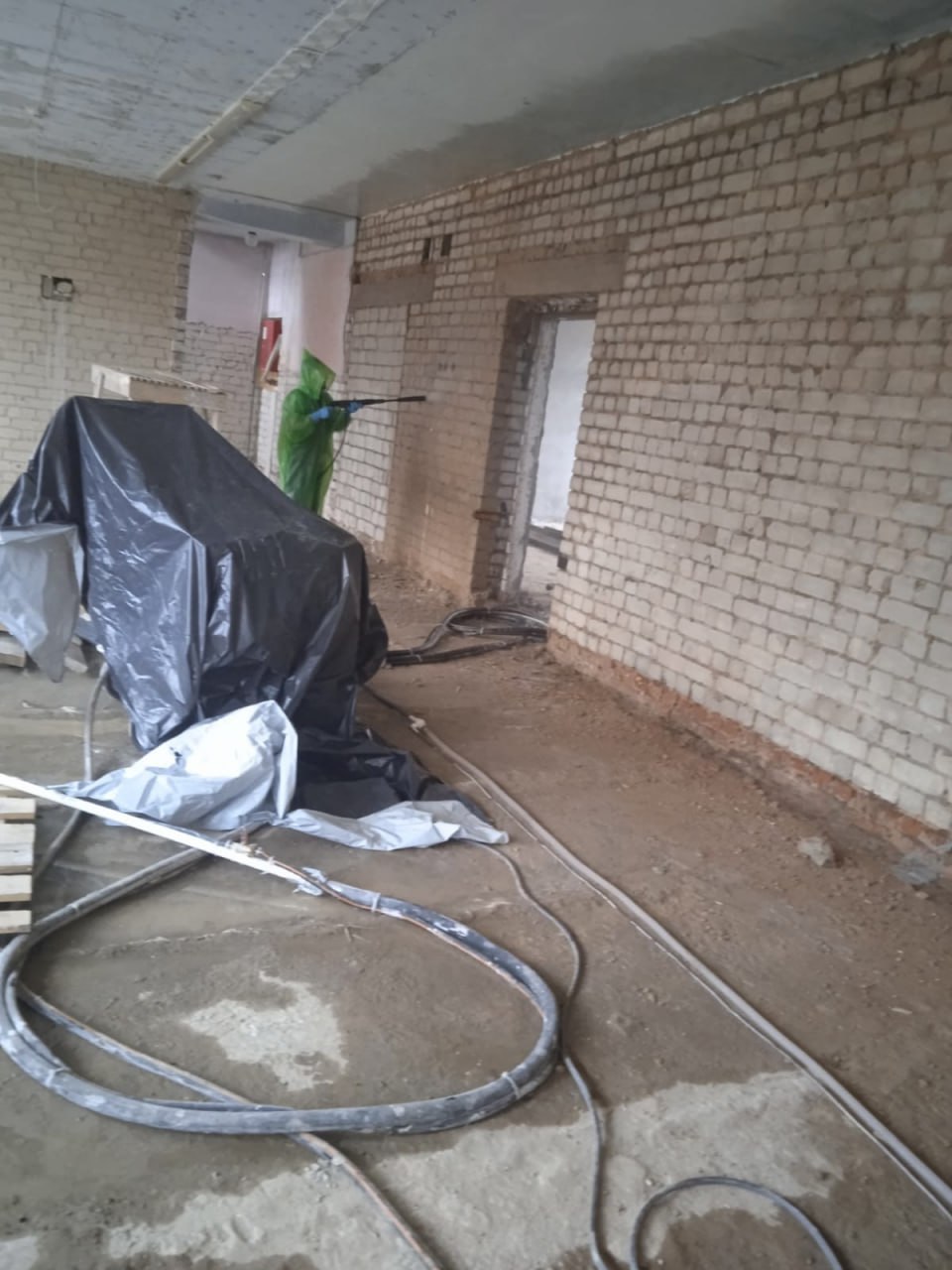

В школе продолжаются активные подготовительные работы для последующего нанесения гипсовой штукатурки. Подрядчиком приобретена специальная установка, позволяющая сделать процесс более качественным и эффективным.
Кроме того, выполняется монтаж межкабинетных стен, ранее демонтированных ввиду их непригодности.
Важные события:

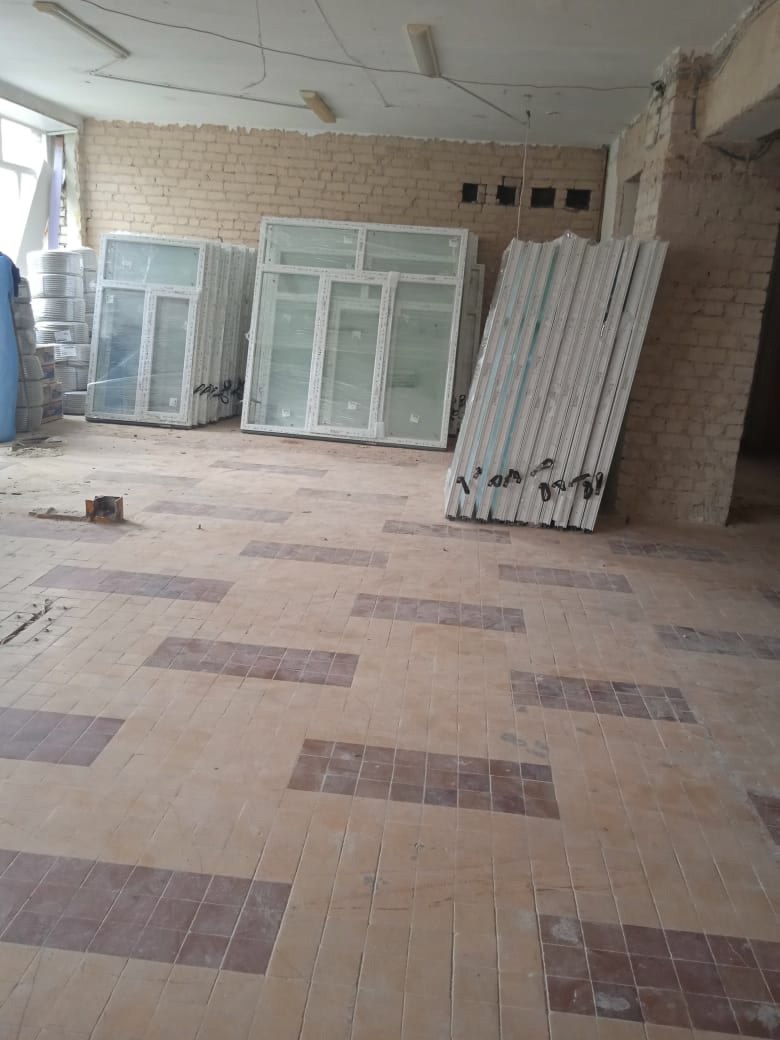

23 апреля на объект доставлено сразу 103 пластиковых окна, которые скоро заменят старые рамы.

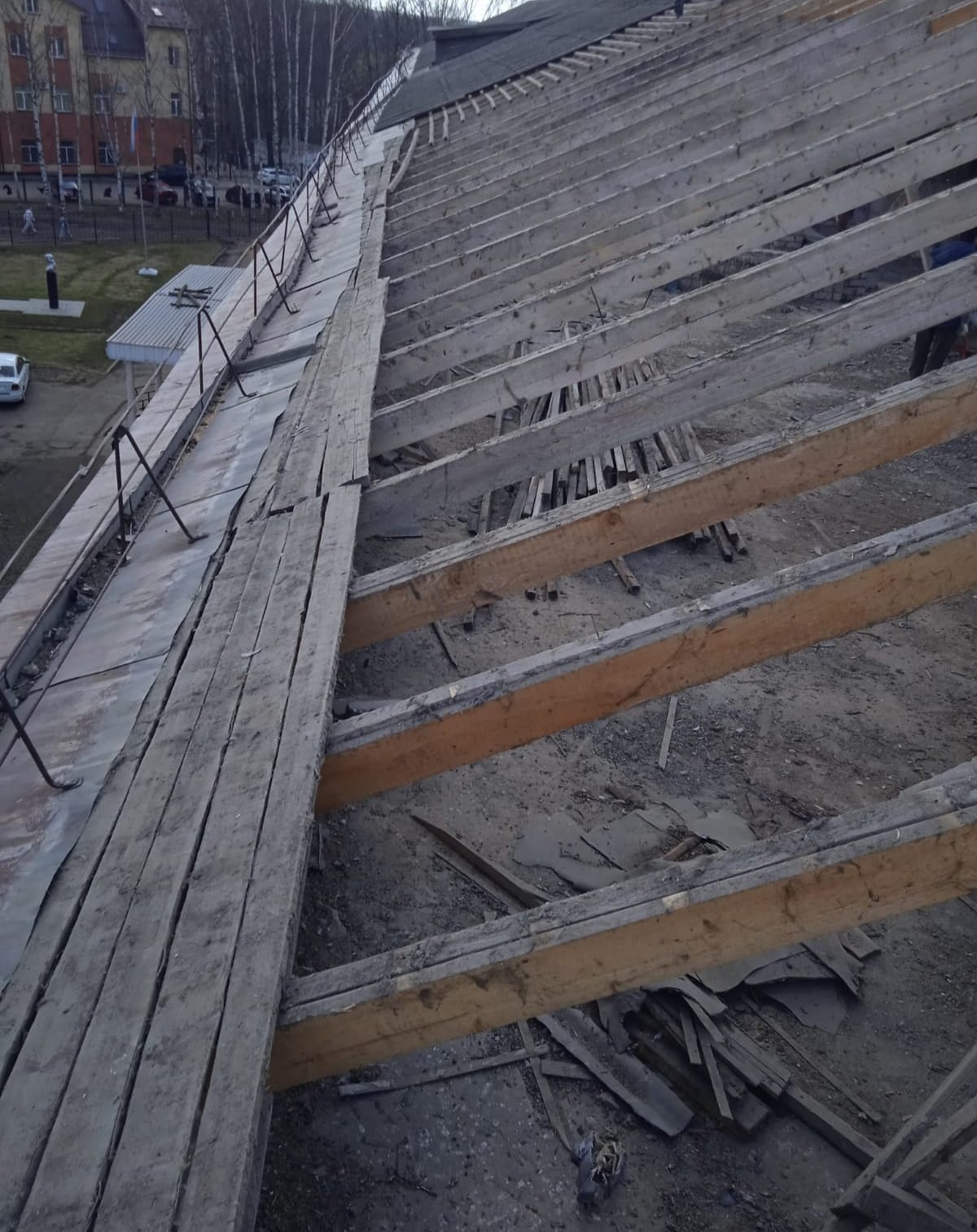

Завершается демонтаж шифера и обрешетки крыши, произведена очистка чердачных пространств.
Стропильная система выравнивается, готовится основание для монтажа новой обрешетки и контробрешетки.
Ремонт продвигается уверенно вперёд.
Ответственный: Ахромкина Ирина Михайловна
